纯干货!嘉定30项重点项目最新进度出炉!

10-27
15412
导读
 - 2020年的第300天 - 嘉定明日天气:阴 22℃/14℃   重!磅! 2020年嘉定区重大工程建设项目 最新进展出炉啦! 来看看你关心的项…

 – 2020年的第300天 –

嘉定明日天气:阴 22℃/14℃

重!磅!

2020年嘉定区重大工程建设项目

最新进展出炉啦!

来看看你关心的项目

有没有在这里!

2020年共有
综合交通
市政设施
打通断头路
社会事业
产业发展

住房保障

六大类重大工程项目30个

一.综合交通

1.沪通铁路一期嘉定段

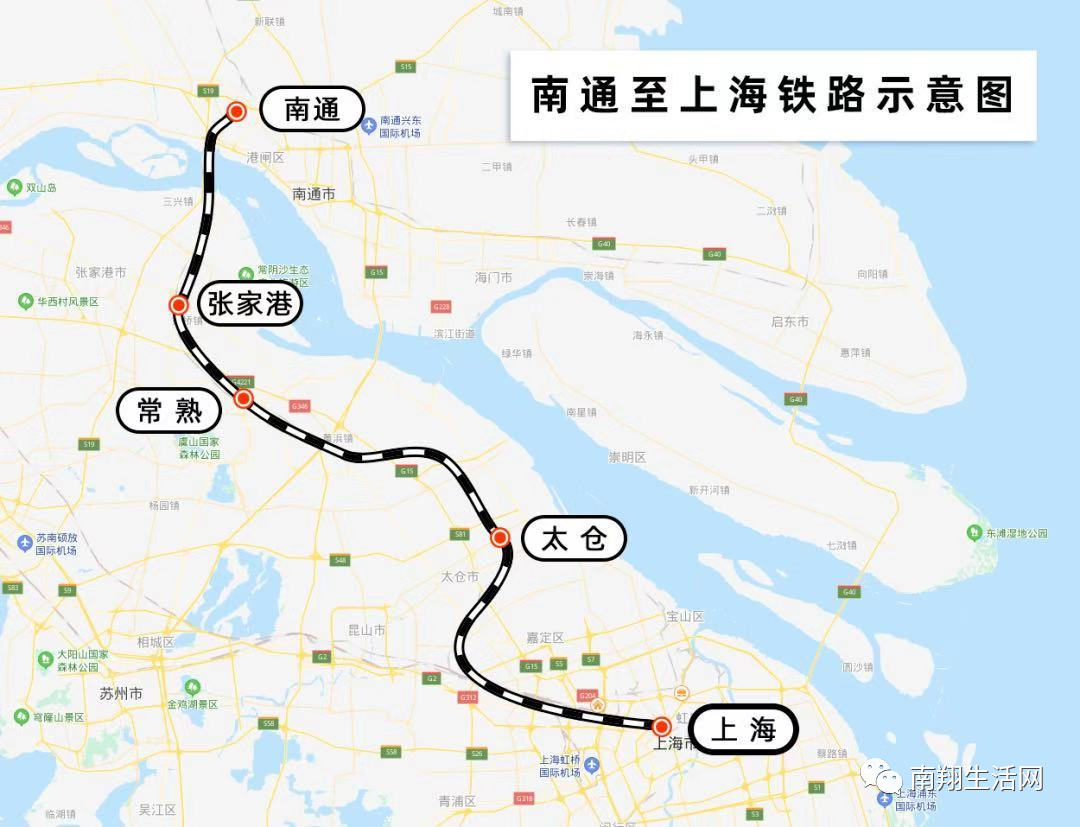

沪通铁路是国家中长期铁路网规划“八纵八横”高铁网中沿海通道的重要组成部分。一期工程为赵甸至黄渡段,起于江苏省南通市,终至上海市嘉定区。

沪通铁路赵甸至黄渡段,从既有南京至启东铁路赵甸站引出,南行跨越长江,经江苏省张家港市、常熟市、太仓市和上海市嘉定区、江苏省昆山市,引入安亭西站,经既有京沪铁路终到黄渡站。

正线全长137.5公里,设计时速200公里,设赵甸、南通西、张家港北、张家港、常熟、太仓港、太仓、太仓南、安亭西9个车站,预留常熟东站。

主要建设内容与规模

南通——安亭:全长31公里,嘉定段上海段,设安亭站,途径工业区和外冈、安亭、南翔、江桥4镇。

目前进度

安亭西站“三纵一横”配套道路:友闻路、浩亭路、庭丽路和站前路已于6月建成。

2.轨道交通14号线嘉定段

轨道交通14号线起自封浜站,终点为桂桥路站,途经嘉定、普陀、静安、黄浦和浦东新区等5个行政区。线路全长39.1公里,均为地下线,设车站31座,其中6站6区间与东西通道工程合体共建。

主要建设内容与规模
嘉定段长8.3公里,设车站6座、车辆段1座。
目前进度

1.真新新村站:主体结构己封顶,正在进行北附属围护施工;
2.曹安公路站:主体结构已封顶;
3.嘉怡路站:正在进行北侧附属基坑开挖及结构施工;
4.临洮路站:南侧附属结构已封顶,正在进行北侧附属管线、道路施工;
5.金园五路站:北侧附属结构已封顶,正在进行南侧属管线、道路施工;
6.封浜站:北侧附属结构已封顶,正在进行南侧附属管线、道路施工;
7.出入场线:结构已全部完成,正在进行桥梁改造施工。

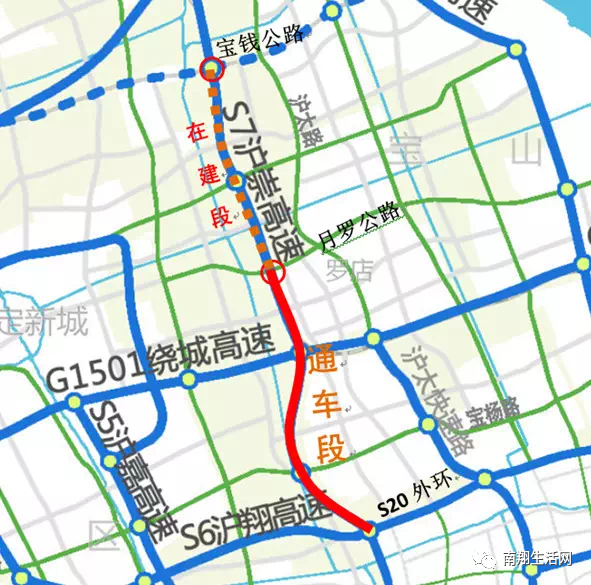

3.S7沪崇高速二期

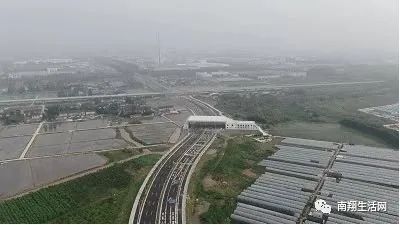

二期工程起于月罗公路北侧,与一期跨月罗公路高架相接,向北经宝山区罗店镇和嘉定区徐行镇止于宝钱公路。

二期工程主线全长约6.1公里,根据设计,主线道路将采用双幅路面,设置双向6车道,设计时速100公里。

  主要建设内容与规模   嘉定段4.8公里,双向6车道。

目前进度

1.桥梁下部结构完成60%
2.桥梁上部结构完成40%

二.市政设施

1.区建筑垃圾资源化项目

主要建设内容与规模

总建筑面积2.7万平方米,日处理能力1500吨/天。

目前进度

1.正在进行供电系统调试
2.围墙砌筑、进场道口开设、参观通道等处于收尾阶段

2.区湿垃圾资源化项目

主要建设内容与规模

总建筑面积1.77万平方米,日处理能力530吨/天。

目前进度

1.外围土建即将完成;
2.正在进行设备调试。

3.五廊一片生态廊道

主要建设内容与规模

  新建林地13618亩,涉及安亭、江桥、马陆、南翔、外冈五镇和嘉定工业区,菊园新区。   目前进度   一、腾地
1.再生能源中心周边一期腾地至3803亩,二期腾地至875亩;

2.吴淞江一期腾地至1132亩,G15腾地至1263亩,G2腾地至240亩。

二、造林

1.吴淞江二期,G15二期、G1503、京沪高铁已完成立项,正在招标;

2.再生能源中心周边一期4046亩已完成验收。二期完成造林330亩。

3.吴淞江一期完成造林1010亩;

4.G15完成造林876亩,G2完成造林231亩。

4.安亭污水厂三期

主要建设内容与规模

总建筑面积34600平方米,其中地上9500平方米,日处理能力15万立方米/吨。
  目前进度   正在进行施工招标。

5.嘉北自来水厂深度处理

主要建设内容与规模

总建筑面积3166平方米,日供水能力15万吨

目前进度

基本已建成

6.永胜自来水厂深度处理

主要建设内容与规模

总建筑面积1192平方米,日供水能力30万吨。

目前进度

6月已开工

7.110KV输变电工程

主要建设内容与规模

包临洮、嘉好,于塘、合作4个变电站和淞阳一通州线路工程。
目前进度
1.临洮站:已建成(6月)
2.嘉好站:装饰施工即将完成
3.于塘站:施工许可证已取得
4.合作站:施工许可证已取得
5.淞阳一通州(线路):完成第一回路送电
6.双丁-园海(线路):正在排管施工

8.公共消防站(唐行)

  主要建设内容与规模

总速筑面积2880平方米。

目前进度   综合楼、训练主体结构工至二层。

三.打通断头路

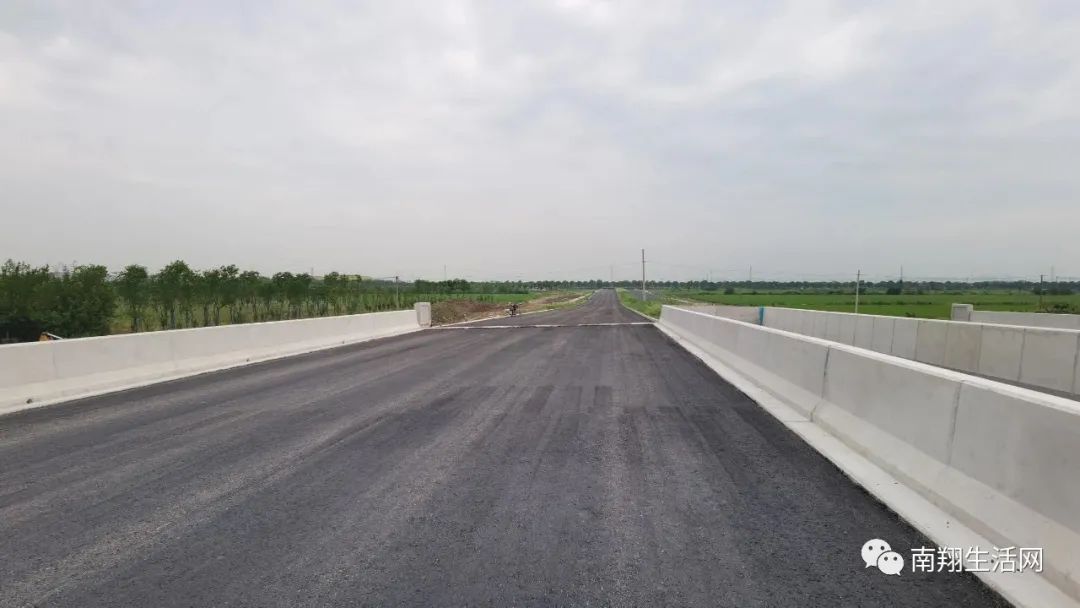

1.城北路

主要建设内容与规模

霜竹路一省界,全长1.3公里,双向4快2慢。

目前进度

6月已建成

2.临洮路

主要建设内容与规模

金沙江西路一长宁/闵行区界,全长668米,双向4快2慢。
目前进度

正在进行主桥钢结构施工

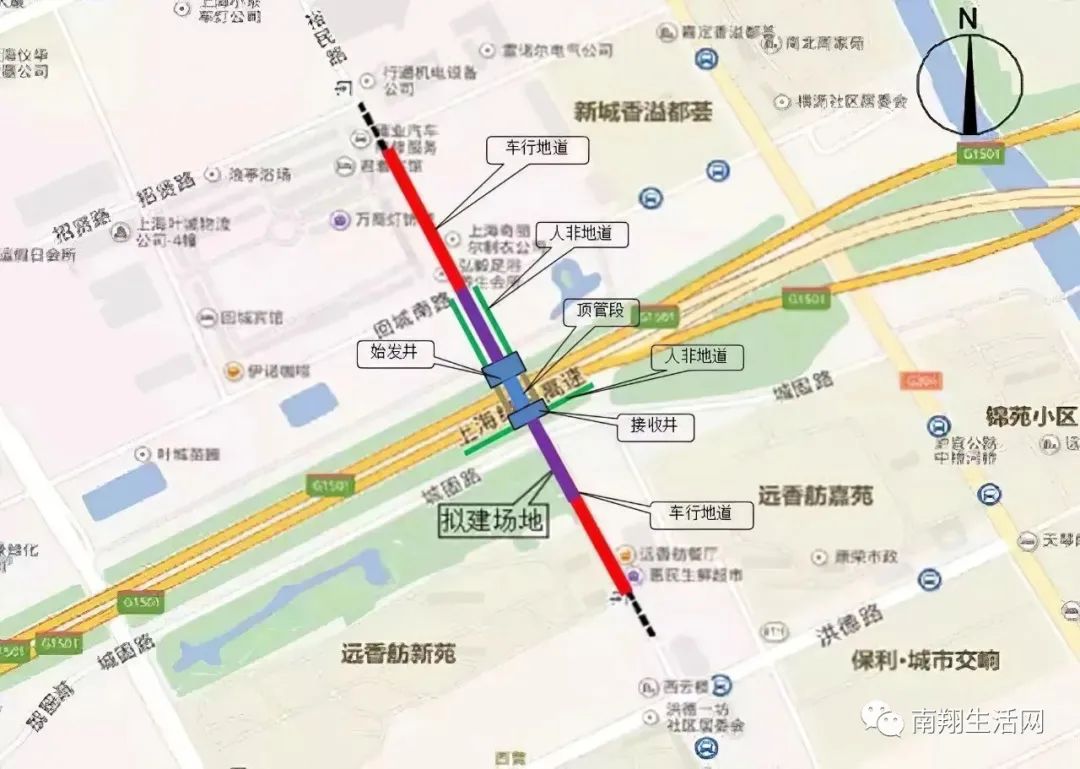

3.裕民南路地道

主要建设内容与规模

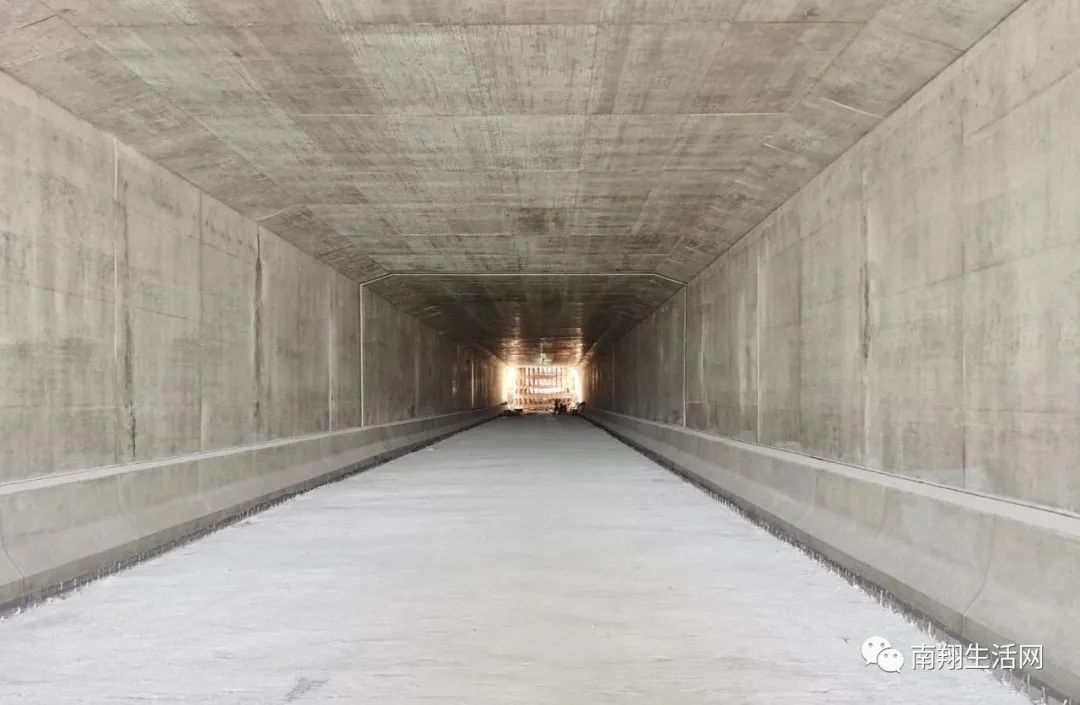

  全长760米(其中地道长592米),双向2车道。   目前进度
1.主线顶管已贯通
z.西侧非机动车道顶管已贯通
3.雨污水管完成90%

3.墨玉北路

主要建设内容与规模

钱门塘路一宝钱公路,全长865米,新建郭泽塘,天仙娄、黄泾河3座桥梁。

目前进度

1.道路、桥梁主体已完成;
2.道路附属工程完成30%;
3.累计完成工程总量95%

四.社会事业类

1.区档案馆

主要建设内容与规模

总建筑面2.3万平方米

目前进度

1.可研报告(初设深度)已报待批
2.正在进行设计方案预征询
3.桩基施工招标清单编制己启动

2.市中医医院嘉定院区

主要建设内容与规模

总建筑面积11.2万平方米,其中地上8.0万平方米。

目前进度

6月已开工
1.正在进行桩基施工
2.电力管线搬迁已完成割接

五.产业发展

 1.上汽大众MEB工厂

主要建设内容与规模

总建筑面积55.1万平方米

目前进度

1.冲压工艺设备安装完成93%;

2.输送钢结构、车身工艺、油漆工艺等设备安全基本完成;

3.首款车型和第二款车型正在进行预批量生产;

4.配套塔庙村已建成。

2.空间激光与高精度时频创新平台

主要建设内容与规模

总建筑面积约1.8万平方米

目前进度

  正在进行内外墙粉刷和门窗安装

3.先进红外技术协同创新平台

  主要建设内容与规模

总建筑面积约1.0万平方米

目前进度

1.D区主体结构已封顶,正在进行二结构施工
2.累计完成工程总量35%

4.堀场中国总部生产基地

主要建设内容与规模

总建筑面积3.3万平方米

  目前进度
1.工厂区桁架楼正在进行承板铺设
2.试验区正进行钢结构施工
3.成品仓库正进行地下消防泵房设备安装

5.威派格智慧供水设备工厂

  主要建设内容与规模   总建筑面积3.0万平方米

目前进度

正在进行钢结构施工

6.欣锐电控技术研发中心

主要建设内容与规模

总建筑面积约4.7万平方米,其中地上约3.0万平方米

7.申百网络科技企业总部

主要建设内容与规模

总建筑面积约4.9万平方米,其中地上4.1万平方米。

目前进度

地下室顶板施工也完成

8.迅达电梯四号地块项目

2020年主要建设内容与规模

总建筑面积约1.5万平方米

目前进度

3月已开工,基础施工已完成

9.临港嘉定科技城一期

主要建设内容与规模

由19-01、19-02、19-03三个地块构成,总建筑面积21.0万平方米,其中地上15.5万平方米

目前进度

1.设计方案审批已完成
2.正在进行设计招标

六.住房保障

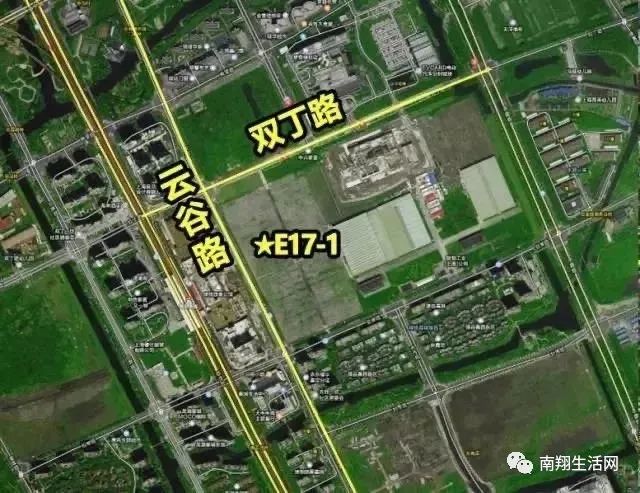

1.嘉定新城E17-1租赁房

嘉定新城E17-1地块租赁住宅项目位于嘉定新城核心区,东至合作路、南至德茂路、西至云谷路、北至双丁路,毗邻轨交11号线嘉定新城站及嘉定新城总部园区。

总建筑面积10.5万平方米,其中地上7.5万平方米
目前进度

1.主体结构已封顶;
2.墙面粉刷完成80%

2.徐行13-04地块征收安置房

嘉定区徐行镇东至小新泾河,南至梗浦泾,西至基地边界,北至新建一路、基地边界。

总建筑面积11.0万平方米,其中地上8.0万平方米。
目前进度
主体结构施工至15层
3.江桥G1A-09A地块征收安置房
总建筑面积13.9万平方米,其中地上10.5万平方米
目前进度
3月已开工,所有单体主体结构施工至2层
4.工业区南门小区
29-06地块征收安置房
总建筑面积8.3万平方米,其中地上6.3万平方米
目前进度
正在办理施工许可证

编辑 | 小龙

                       信息来源 | 嘉定区建设和管理委员会
                    南翔生活网

更多南翔精彩资讯,关注南翔生活网网官方微信

要闻快讯

查看全部
25号截止!这个帮扶项目征集抓紧申报!
【聚变计划】参与式工作坊开放报名
项目发布|2023年北京市妇联公益伙伴计划暨妇女儿童家庭公益服务创新项目征集启事
汪明亮:电子监控的犯罪预防功能
最美退役军人网络投票活动
古猗园荷花睡莲展荷花九景评选活动
嘉定区青少年法律知识新媒体竞答比赛
澳洲klook0元游澳洲
Student.com学旅家WorldCup世界杯

嘉定生活门户网站,嘉定网络的商业平台
服务热线:13916893730
技术支持:安拓网络Anttoweb
网站备案:沪ICP备13042283号-1
  • 网站介绍
  • 打折卡销售点
  • 服务条款
  • 招聘信息
  • 免责声明
  • 联系我们
  • 南翔派出所网上工作站
  • 模特衣架公司
  • 控件中国网
  • 闵行社区论坛
  • 嘉定都市网
  • 绍兴租房
  • 宝山网
  • 九亭论坛
  • 花桥生活网
  • 奉贤房产网
  • 上海团购大全
  • 申城热线
  • 上海鲜花
  • 南翔网
  • 南翔人论坛
  • 安亭热线
  • 新桥论坛
  • 上海列表网
  • 上海租房
  • 360免费杀毒
  • 上海房屋维修
  • 360网站导航
  • 南翔智地
  • 放心搜
  • 上海业主论
  • 安拓网络Anttoweb
  • 坛祥生活商
  • 城维沃珂网销联合办公
